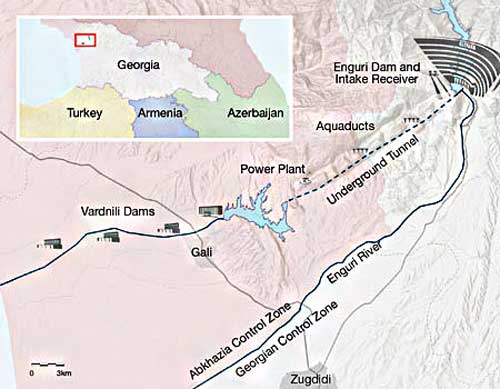

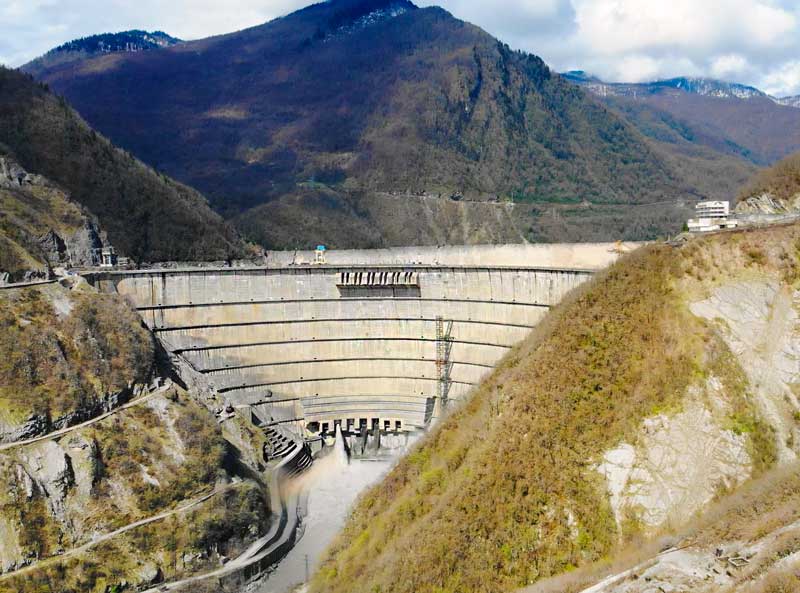

Wasserkraftwerk Enguri

Schleierinjektion und Abdichtung des Drucktunnels einer der größten Stauanlagen Europas

Ausgangslage

Die Enguri-Stauanlage zählt zu den bedeutendsten Infrastrukturprojekten im Kaukasus und erzeugt rund 45 % des gesamten Strombedarfs Georgiens. Ein 15 Kilometer langer Drucktunnel mit einem Innendurchmesser von 9,5 Metern verbindet die Staumauer mit den Kraftwerksanlagen.

Trotz mehrerer Sanierungsmaßnahmen in der Vergangenheit verlor der Tunnel mehr als 10 m³ Wasser pro Sekunde. Um die Wasserverluste nachhaltig zu reduzieren, wurde der Drucktunnel im Frühjahr 2021 für einen Zeitraum von drei Monaten außer Betrieb genommen und umfassend saniert.

Projektherausforderung

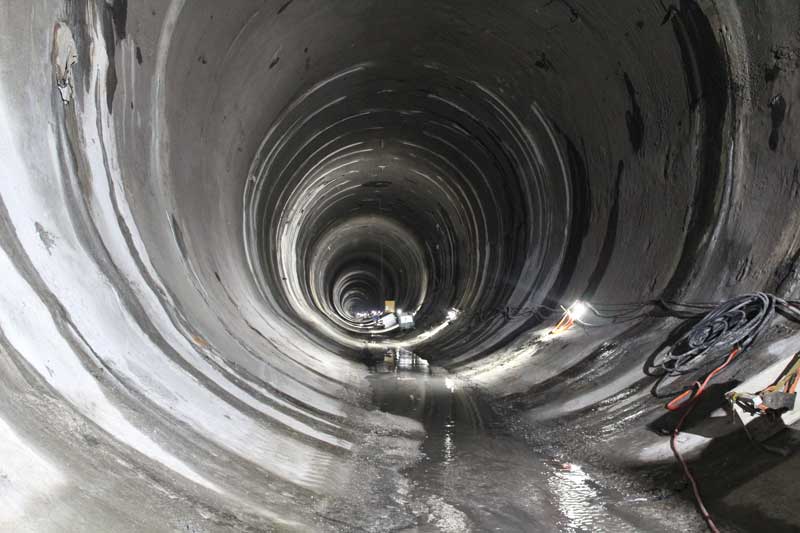

Die Sanierungsarbeiten mussten innerhalb eines engen Zeitfensters durchgeführt werden. Von den insgesamt 15 Kilometern Tunnel wurden rund 2,5 Kilometer als besonders kritische Bereiche identifiziert.

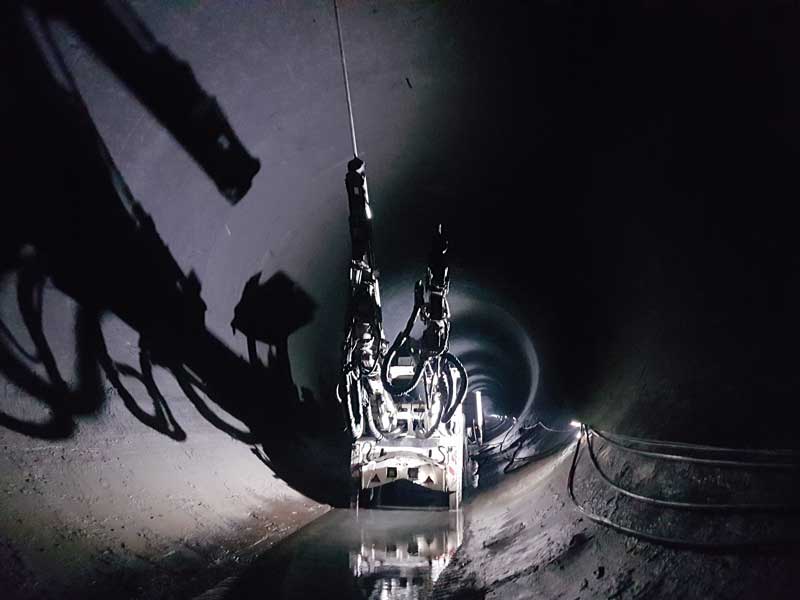

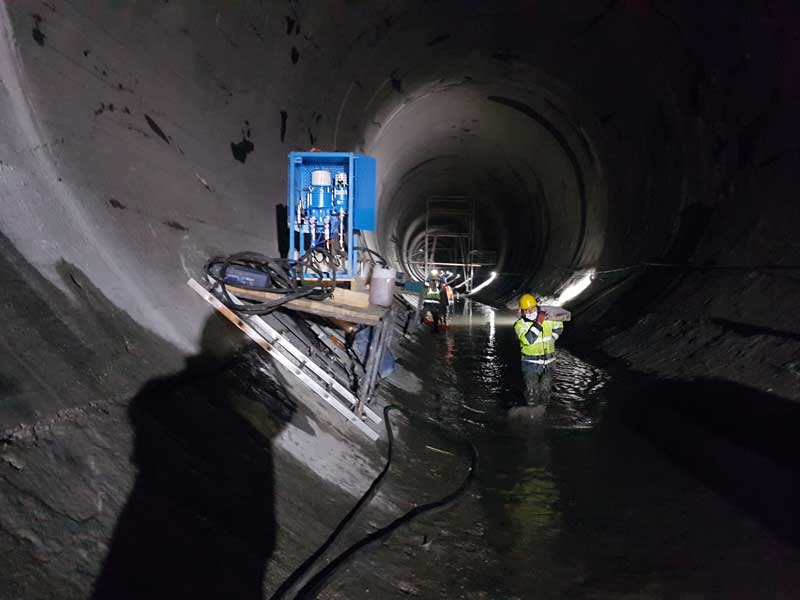

Die geologischen Bedingungen waren äußerst anspruchsvoll. Der Tunnel verläuft durch verkarstete Kalksteinformationen mit Hohlräumen, wasserführenden Zonen und Bereichen mit hohem Wasserdruck. Teilweise traten Wasserzuflüsse von bis zu 200 Litern pro Minute auf.

ARCAN-Lösung

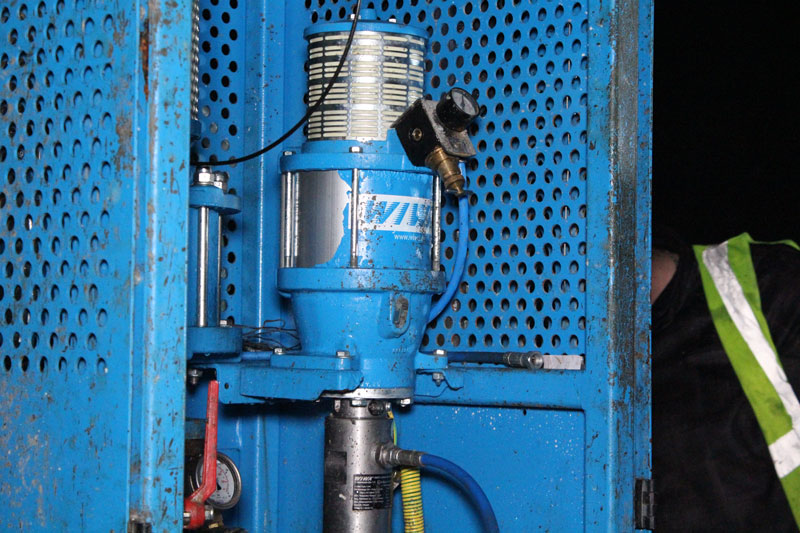

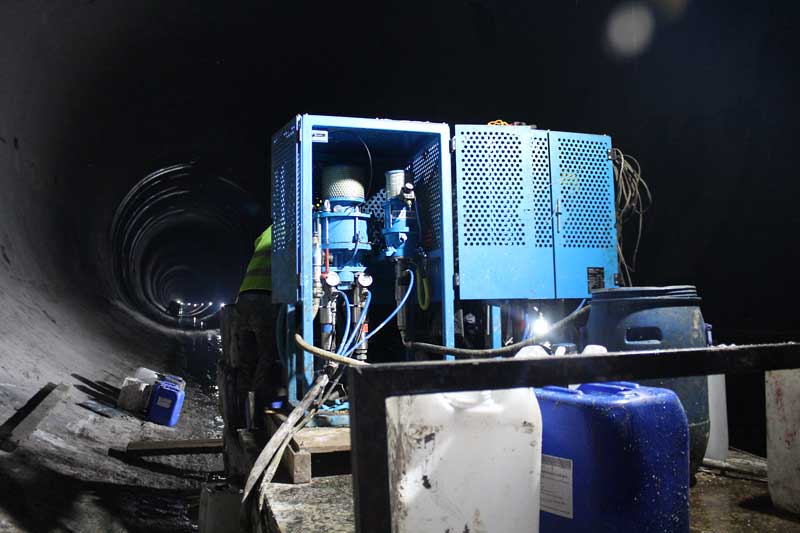

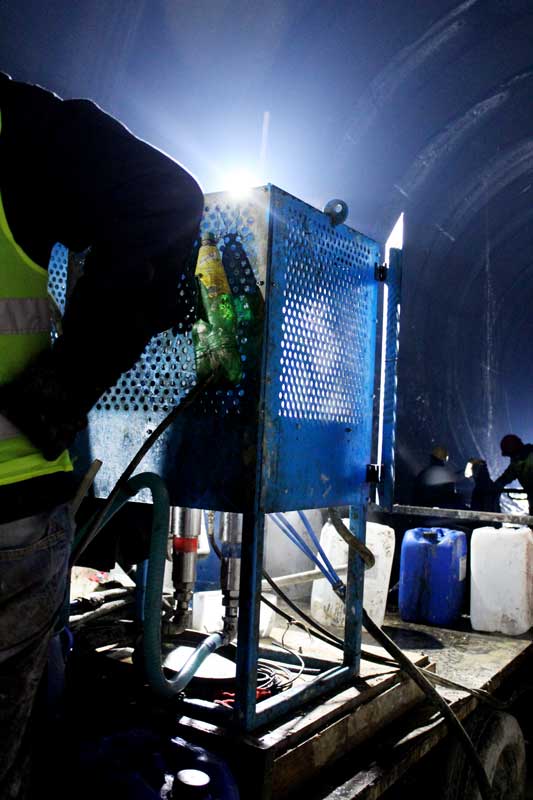

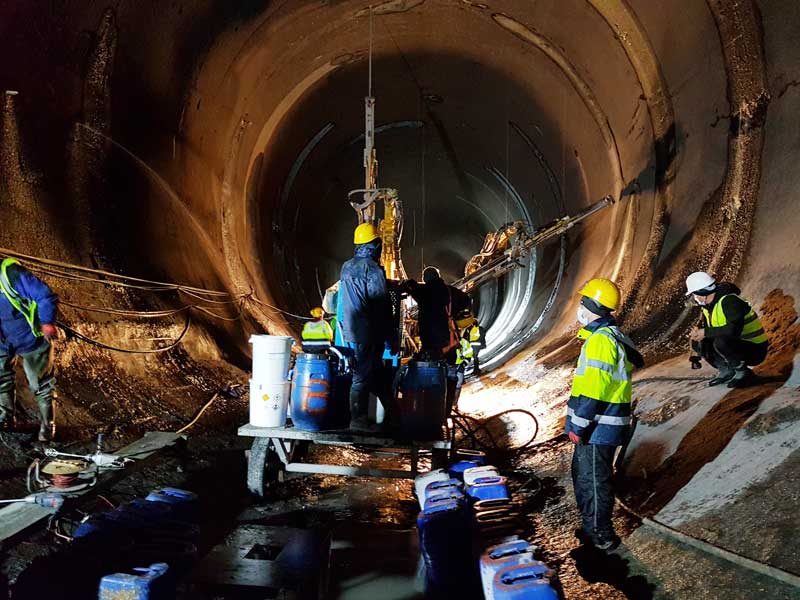

Zur Abdichtung wasserführender Bereiche im Gebirge wurden großflächige Schleierinjektionen durchgeführt. Insgesamt wurden rund 420.000 Liter HydroBloc Polygel 530 in wasserführende Bohrungen injiziert.

Das hochflexible Acrylatgel drang tief in Klüfte, Hohlräume und wasserführende Strukturen ein und bildete eine dauerhafte Abdichtung im umgebenden Fels.

Für den Wasserstopp bei aktiven Wasserzutritten wurde HydroBloc 516 eingesetzt. Der schnell reagierende Wasserstoppschaum ermöglichte die sichere Kontrolle starker Wasserzuflüsse und schuf die Voraussetzung für die anschließenden Injektionsarbeiten.

In Bereichen mit größeren Hohlräumen und aktivem Wasserfluss kam Hybridur 1250 zum Einsatz. Dieses innovative Hybridmaterial kombiniert die Vorteile von Polyurethan und Zement in einem System. Während die Polyurethan-Komponente den sofortigen Wasserstopp übernimmt, sorgt der mineralische Anteil für die dauerhafte Verfüllung und Verfestigung der Hohlräume. Dadurch konnten selbst große wasserführende Karstbereiche dauerhaft stabilisiert und abgedichtet werden.

Für die Herstellung des Injektionsschleiers wurden insgesamt:

  • 9.600 Bohrungen hergestellt
  • 54.700 Bohrmeter ausgeführt
  • 420.000 Liter HydroBloc Polygel 530 verarbeitet
  • 2.370.000 Liter Zementsuspension injiziert

Ergebnis

Die Sanierungsarbeiten wurden innerhalb des geplanten Stillstandszeitraums erfolgreich abgeschlossen. Die umfangreichen Maßnahmen zur Schleierinjektion und Wasserabdichtung reduzierten die Wasserverluste im Druckstollen erheblich und verbesserten die langfristige Betriebssicherheit der Wasserkraftanlage.

Das Projekt trägt unmittelbar zum Schutz einer der wichtigsten Energieinfrastrukturen Georgiens bei und unterstützt die langfristige Sicherheit der Stromversorgung des Landes.

Besonderheiten

Die Enguri-Staumauer ist mit einer Höhe von 271,5 Metern die höchste Bogenstaumauer der Welt. Das Projekt zählt zu den bedeutendsten Tunnel- und Injektionsprojekten im europäischen Wasserbau der letzten Jahre.

Mit 9.600 Bohrungen, über 54 Kilometern Bohrstrecke und 420.000 Litern verarbeitetem Acrylatgel stellt die Sanierung des Enguri-Drucktunnels eine außergewöhnliche Referenz für großvolumige Schleierinjektionen dar.

Besonders hervorzuheben ist der Einsatz von Hybridur 1250 zur Sanierung wasserführender Karsthohlräume. Durch die Kombination von Polyurethan und Zement vereint das Material zwei Funktionen in einem System: sofortiger Wasserstopp durch das Polyurethan und dauerhafte Verfüllung sowie Verfestigung durch den Zement. Diese intelligente Kombination erwies sich insbesondere bei großen wasserführenden Hohlräumen als äußerst leistungsfähig und wirtschaftlich.

Die erfolgreiche Durchführung unter anspruchsvollen geologischen Bedingungen bestätigt die Leistungsfähigkeit moderner ARCAN-Injektionstechnologien im Tunnel-, Stauanlagen- und Ingenieurbau.

Bei diesem Projekt verwendete Materialien

Projektfotos
